Le bilan de puissance électrique d’un chantier consiste à recenser les équipements, identifier ceux qui fonctionnent en même temps et déterminer la puissance que l’alimentation doit fournir. Il sert à préparer un raccordement provisoire, une alimentation mobile ou un système associant réseau, groupe et batterie. Il ne se confond pas avec le calcul de consommation : les kWh indiquent une quantité d’énergie, les kW et les kVA décrivent une puissance à délivrer.
Vous avez déjà estimé la consommation énergétique de votre chantier ? Voici l’étape suivante : transformer cet inventaire en scénarios d’utilisation, repérer les pointes et constituer un dossier exploitable pour le dimensionnement. La méthode s’adresse aux conducteurs de travaux, responsables de chantier et équipes qui préparent une consultation d’alimentation temporaire.
À retenir : un chantier peut consommer relativement peu sur une journée et demander une forte puissance pendant quelques minutes. Diviser les kWh quotidiens par 24 ne permet donc pas de choisir une alimentation.
Consommation, puissance et kVA : les trois repères à distinguer
La puissance active, en kW, correspond à la puissance électrique absorbée pour réaliser les usages. La consommation, en kWh, dépend de cette puissance et de la durée effective de fonctionnement. La puissance apparente, en kVA, tient aussi compte du facteur de puissance : elle intervient dans le dimensionnement des sources et des équipements électriques.
Pour une puissance constante, l’énergie consommée se calcule par E = P × t, avec P en kW et t en heures. Pour un appareil dont la puissance varie, on additionne les consommations de ses différentes phases de fonctionnement ou on utilise une mesure. Un chauffage de 2 kW ne consomme pas nécessairement 16 kWh pendant huit heures de présence : son thermostat peut interrompre la chauffe.
La relation entre puissance active et apparente est S = P / FP, où FP désigne le facteur de puissance. Par exemple, 9 kW avec un facteur de puissance global de 0,9 correspondent à 10 kVA. Ce facteur doit être documenté ou mesuré ; prendre systématiquement 0,8 ou 0,9 pour tout un chantier n’est pas une règle de dimensionnement. Avec des charges électroniques, le facteur de puissance ne se résume pas toujours au cosinus phi, notamment en présence d’harmoniques.
Source technique : définition du facteur de puissance, Guide de l’installation électrique.
Commencer par un inventaire électrique utile
Un bon bilan commence par les usages réels et le calendrier des travaux. Séparez la base vie, l’éclairage, les outils, les pompes, les engins et la recharge. Indiquez les quantités et les références lorsque vous les connaissez. Une mention comme « une grue et deux chargeurs » ne suffit pas pour confirmer une puissance.
- Puissance électrique absorbée : valeur nominale, plage de réglage et puissance maximale lorsque disponibles.
- Alimentation : monophasée ou triphasée, tension et fréquence requises.
- Fonctionnement : horaires, cycles, durée équivalente à pleine puissance et saisonnalité.
- Démarrage : courant d’appel, mode de démarrage, contraintes de chute de tension.
- Priorité : usage indispensable, reportable ou pouvant être limité.
- Évolution : équipements ajoutés, retirés ou déplacés selon les phases du chantier.
Attention aux plaques des moteurs : la puissance annoncée peut être une puissance mécanique utile, différente de la puissance électrique absorbée. Pour un chargeur, distinguez aussi la puissance délivrée à la batterie de celle prélevée sur l’alimentation. Les documentations techniques permettent de retrouver les valeurs pertinentes et les pertes associées.
Le Guide de l’installation électrique détaille la puissance absorbée et les précautions propres aux différents récepteurs. En cas de donnée manquante, marquez-la « à confirmer » plutôt que de la remplacer par une estimation présentée comme certaine.

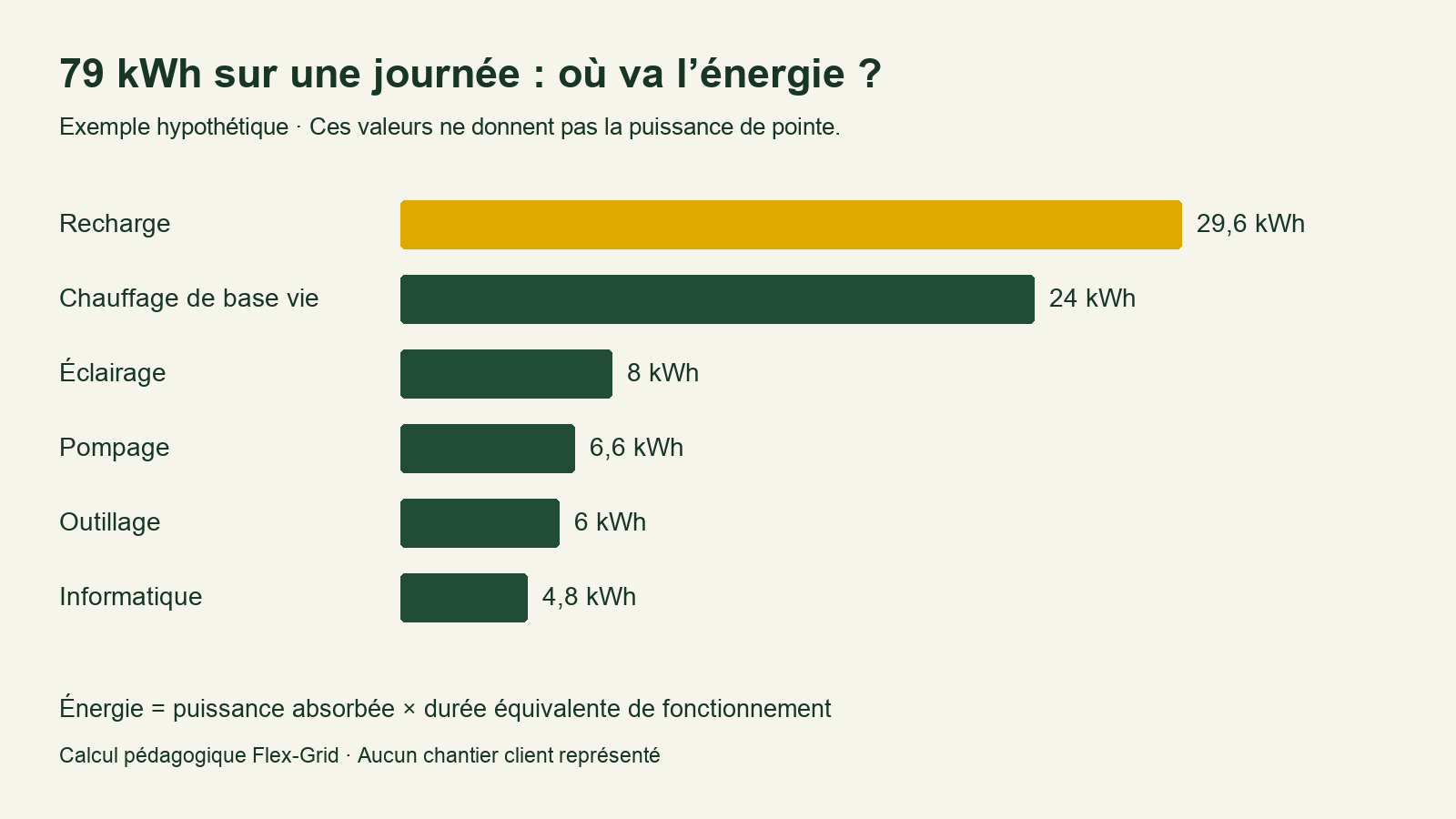

Exemple de bilan : 79 kWh par jour ne signifient pas 79 kVA
L’exemple suivant est pédagogique et entièrement hypothétique. Il représente un petit ensemble d’usages, pas un chantier client ni une recommandation de matériel. Les heures sont des durées équivalentes à la puissance indiquée ; elles ne décrivent pas encore un planning complet.
| Usage | Puissance absorbée retenue | Durée équivalente par jour | Énergie quotidienne |
|---|---|---|---|
| Éclairage | 0,8 kW | 10 h | 8 kWh |
| Chauffage de base vie | 6 kW | 4 h | 24 kWh |
| Informatique et petits usages | 0,6 kW | 8 h | 4,8 kWh |
| Outillage | 3 kW | 2 h | 6 kWh |
| Pompage | 2,2 kW | 3 h | 6,6 kWh |
| Recharge d’un équipement | 7,4 kW | 4 h | 29,6 kWh |
| Total | 20 kW installés | Durées non additionnables pour le dimensionnement | 79 kWh |
Les 79 kWh correspondent à l’énergie de la journée. Les 20 kW représentent la somme des puissances retenues. Cette somme est un point de départ : il faut maintenant déterminer quelles charges peuvent réellement coïncider. Deux organisations différentes peuvent consommer la même énergie tout en sollicitant différemment l’alimentation.

Scénario A : toutes les charges se superposent
Si tous les usages fonctionnent à la puissance indiquée au même moment, l’appel atteint 20 kW avant examen des transitoires de démarrage. Avec un facteur de puissance global hypothétique de 0,9, cela représente environ 22,2 kVA en régime établi. Ce résultat seul ne permet pas de sélectionner un groupe, une batterie ou un abonnement.
Scénario B : la recharge est décalée
Si l’organisation garantit que la recharge ne coïncide pas avec les autres usages de journée, leur somme atteint 12,6 kW. Pendant la recharge, si seul l’éclairage reste actif, le total atteint 8,2 kW. Sous la même hypothèse illustrative de facteur de puissance global à 0,9, la pointe de journée correspond à 14 kVA.
Le décalage ne supprime pas les 29,6 kWh de recharge. Il réduit la superposition des charges. Il reste nécessaire de vérifier le temps disponible pour recharger, le maintien effectif des consignes et les autres consommations nocturnes. Une programmation simplement envisagée ne constitue pas une garantie de limitation de puissance.
Enfin, 79 kWh divisés par 24 donnent une moyenne d’environ 3,3 kW. Cette moyenne est très inférieure aux pointes des deux scénarios. C’est précisément pourquoi le seul bilan énergétique ne suffit pas.
Construire les scénarios de simultanéité
Le coefficient de simultanéité décrit la part des charges susceptible de fonctionner ensemble. Il ne doit pas servir à réduire arbitrairement une somme jugée trop élevée. Documentez plutôt plusieurs situations : arrivée des équipes et chauffage, production maximale, pompage continu, recharge après le départ, fonctionnement de nuit et remise en service après une interruption.
Pour chaque scénario, indiquez les charges présentes, leur puissance, la durée probable et les possibilités de report. Une pompe indispensable au maintien du site ne se traite pas comme une recharge pouvant attendre une heure. L’ordre de démarrage peut également modifier la sollicitation instantanée.
Les coefficients d’utilisation et de simultanéité sont des outils d’étude. Ils doivent rester cohérents avec les cycles et les contraintes du chantier. Évitez de compter deux fois une même réduction : des heures équivalentes utilisées pour calculer l’énergie ne prouvent pas qu’une charge sera absente au moment de la pointe.
Examiner les démarrages, les phases et les charges sensibles
Une source capable de fournir la puissance moyenne peut rester insuffisante au démarrage d’un moteur ou lors de l’enclenchement de plusieurs appareils. Demandez les données constructeur sur les courants d’appel et les conditions d’alimentation. La réponse transitoire d’un groupe et les capacités de surcharge d’un onduleur ou d’un stockage ne sont pas interchangeables.
Le guide de sélection d’Atlas Copco sur le dimensionnement des groupes électrogènes souligne notamment le rôle des démarrages moteurs et de la nature des charges. Une marge forfaitaire ne remplace pas cette analyse.
Sur une installation triphasée, la répartition des appareils monophasés compte également. Une puissance totale apparemment acceptable peut masquer une phase trop chargée. À titre de lecture, pour une charge triphasée équilibrée, le courant est relié à la puissance apparente par I = S × 1 000 / (√3 × U), avec S en kVA et U la tension entre phases. Cette relation ne dimensionne ni les câbles ni les protections.
Les distances, les chutes de tension, les protections, la mise à la terre et les conditions du site relèvent de l’étude électrique et de l’installation par des professionnels compétents. Le bilan de puissance constitue une donnée d’entrée de cette étude ; il ne la remplace pas.

Choisir l’architecture après le bilan
Raccordement provisoire : intégrer le calendrier
Lorsque le réseau est disponible et adapté, le raccordement provisoire constitue une option à examiner. Préparez la puissance demandée, les dates, l’implantation et les contraintes d’accès. Enedis indique que la demande d’alimentation provisoire passe par un fournisseur d’électricité ; les conditions exactes dépendent du projet.
Notre guide du compteur de chantier et des solutions en attendant le raccordement complète cette préparation. Vérifiez les démarches à partir des informations officielles d’Enedis sur le branchement provisoire.
Batterie mobile : vérifier puissance, énergie et recharge
Pour une batterie, il faut répondre à trois questions distinctes : quelle puissance peut-elle délivrer, combien d’énergie peut-elle restituer dans les conditions prévues et comment sera-t-elle rechargée ? Une capacité exprimée en kWh ne garantit pas la compatibilité avec une pointe exprimée en kW ou kVA.
Si un besoin supplémentaire de 10 kW dure deux heures, il représente 20 kWh à fournir aux usages, avant prise en compte des pertes et des réserves d’exploitation. Pour passer de ce besoin à une capacité nominale, il faut examiner l’énergie réellement utilisable, les rendements, la température et les limites du système. La source de recharge doit ensuite pouvoir reconstituer cette énergie dans le créneau disponible.
Consultez notre guide du stockage d’énergie par batterie et les usages d’un container mobile d’énergie.
Pour appliquer cette méthode à un usage ciblé, notre guide Rock-E de PESS Energy explique comment préparer un poste d’outillage avec une batterie mobile, en reliant les outils utilisés, leur durée de fonctionnement et l’organisation de la recharge.
Si le bilan dépasse la puissance disponible, comparez les réponses possibles avant de choisir le matériel : notre dossier sur la puissance électrique insuffisante, le pilotage et la batterie tampon confronte trois cas chiffrés et vérifie la recharge entre deux pointes.
Groupe ou architecture hybride : partir du profil de charge
Une alimentation hybride peut associer plusieurs sources pour répondre aux pointes, aux faibles charges ou aux périodes de silence recherchées. Son intérêt dépend du profil réel, de la disponibilité du réseau, des possibilités de recharge et de l’exploitation. Il n’existe pas de pourcentage universel d’économie à promettre à partir d’un simple inventaire.
Le choix doit aussi intégrer la continuité de service : autonomie nécessaire, relais entre sources, charge minimale, supervision et procédure en cas d’indisponibilité. Un système pertinent sur le papier peut être inadapté si personne ne peut assurer son exploitation sur le terrain.
Si votre scénario prévoit un groupe électrogène, complétez le dimensionnement par un budget d’exploitation : notre guide de la consommation d’un groupe électrogène et du coût du GNR montre comment relier les litres par heure, les plages de charge et le prix du carburant, avec des exemples documentés.
Mesurer pour confirmer et ajuster
Lorsque le chantier fonctionne déjà, les mesures permettent de confronter les hypothèses aux usages. Examinez une période représentative des activités et de la météo. Une journée calme ne caractérise pas forcément une semaine de production, ni les besoins de chauffage en hiver.
- Relever l’énergie consommée sur la période et les horaires associés.
- Identifier les maxima de puissance et la durée des pointes.
- Examiner les courants par phase et les démarrages avec un dispositif adapté.
- Noter les équipements actifs et les événements inhabituels.
- Actualiser le bilan à chaque changement important de phase de travaux.
Les données agrégées d’un compteur peuvent aider à suivre une tendance, mais ne révèlent pas nécessairement les phénomènes électriques les plus courts. Précisez la fréquence et la nature des mesures avant d’en tirer une conclusion de dimensionnement.
Le dossier à transmettre pour obtenir une proposition pertinente
Une demande exploitable rassemble l’adresse du site, les dates, le planning des travaux, l’inventaire des équipements, les puissances documentées, les scénarios de simultanéité et les contraintes d’exploitation. Ajoutez la disponibilité du réseau, les créneaux de recharge, les distances d’implantation et les besoins de continuité.
Signalez explicitement les inconnues. « Courant de démarrage de la pompe à confirmer » est une information plus utile qu’une marge invisible appliquée à tout le tableau. Joignez les fiches techniques et, si possible, un relevé représentatif des consommations.
Vous préparez l’alimentation d’un chantier ? Présentez vos usages, vos dates et les contraintes du terrain sur NEXUS, pour cadrer votre projet énergétique. La demande initiale est gratuite et sans engagement. Le bilan permet de poser les bonnes questions avant de rechercher les solutions et les partenaires adaptés.
Questions fréquentes sur le bilan de puissance d’un chantier
Comment passer des kWh aux kVA ?
Il n’existe pas de conversion directe. Les kWh mesurent une énergie sur une durée. Il faut connaître la puissance appelée au moment considéré et le facteur de puissance pour déterminer les kVA. Une moyenne calculée sur la journée ne représente pas la pointe.
Faut-il additionner tous les appareils ?
Oui, pour établir l’inventaire et la puissance installée. Ensuite, construisez les scénarios de fonctionnement simultané. Les réductions retenues doivent être justifiées par l’organisation, les cycles ou un pilotage effectif, puis validées pour le dimensionnement.
Quelle marge de sécurité appliquer ?
Aucune valeur unique ne convient à tous les chantiers. Les démarrages, les extensions prévues, les contraintes de la source et les conditions d’exploitation doivent être examinés. Une réserve explicitée est préférable à un coefficient global sans justification.
Une batterie de 100 kWh peut-elle alimenter 100 kW ?
La capacité de 100 kWh ne permet pas de répondre. Il faut vérifier la puissance continue et transitoire du système, son énergie utilisable et les conditions de fonctionnement. La puissance de l’onduleur et les limites de la batterie comptent autant que la capacité annoncée.
Comment réduire la puissance nécessaire sans perdre en productivité ?
Étudiez les usages reportables : recharge décalée, démarrages séquencés et programmation de certains appareils. Vérifiez que le planning reste compatible avec la production, le confort et les usages indispensables. Le gain doit être confirmé par les scénarios et, lorsque possible, les mesures.
Pour poursuivre : calculer la consommation quotidienne · préparer un chantier bas carbone · présenter votre projet à NEXUS.
PARTONS DE VOTRE TERRAINVotre activité.
LE BON MATÉRIEL, POUR VOTRE BESOINExplorer.
COMPRENDRE POUR MIEUX CHOISIRUn projet éclairé.
LOUEURS, FABRICANTS & EXPERTSVotre savoir-faire.



[…] la simultanéité, les distances, les protections et la continuité de service. Notre méthode de bilan de puissance électrique du chantier prépare ces données. Elle complète le calcul de consommation en kWh, qui répond à une autre […]
[…] dans sa documentation ; la puissance réellement appelée dépend des équipements en service. Le bilan de puissance du chantier sert à préparer le dimensionnement. Le relevé des heures et des kWh sert ensuite à comprendre […]
[…] Ne soustrayez pas directement des kW à des kVA sans vérifier les grandeurs utilisées. Notre méthode de bilan de puissance explique cette distinction ; la même vigilance s’applique à un […]
[…] pas systématiquement équivalents ; il faut vérifier les caractéristiques et les charges. Notre méthode de bilan de puissance détaille cette préparation, applicable aussi à un événement […]
[…] possibilités de recharge, les conditions d’installation et les prestations nécessaires. Notre guide du bilan de puissance électrique aide à préparer cette première […]
[…] éclairage laissé allumé toute la soirée peut peser davantage dans le bilan d’énergie. Notre méthode de bilan de puissance électrique de chantier aide à structurer cette […]
